Betoniranje: razne metode, pravila polaganja - Blog o popravci

Betoniranje: razne metode, pravila polaganja

25-08-2018
Izgradnja

В настоящее время производится бетонирование по SNiP 9.03.01-87 по несущим ограждениям и конструкциям, который заменил собой все ранее существующие СНиПы по этому виду строительно-монтажных работ. В данном случае речь пойдёт не о сборных, а о монолитных конструкциях, изготавливаемых непосредственно на стройплощадке, причём это возможно выполнить в любое время года и даже при любых погодных условиях.

Sada ćemo razmotriti osnovne načine polaganja betona, a takođe ćemo vam pokazati i tematski video u ovom članku.

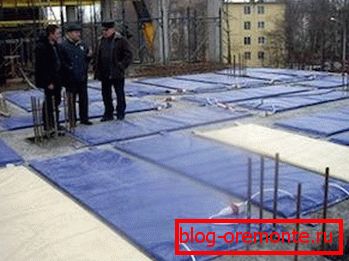

Toplota za beton (elektromatika)

Metode

Napomena SNiP 9.03.01-87 se koristi u izgradnji objekata i objekata za uređenje betonskih i armiranobetonskih monolitnih konstrukcija. Ovo se odnosi na naročito teške, teške i porozne (lake) betone, kao i na alkalne otporne i toplotno otporne smeše tokom pucanja i podvodnog rada.

Gosstroy SSSR SNiP 9.03.01-87 Ukinuti SNiPs ICS
Ležaj i ograđivanje struktura III-15-76
383-67
III-16-80
420-71
III-18-75
III-17-78
III-18-76
393-78

Zamjena

Opšta pravila za polaganje betona

Priprema osnove za betoniranje

Prema SNiP 3.01.01-85 * (umjesto SNiP III-I-76, SN 47-74 i CH 370-78), prije započinjanja konkretnog rada, potrebno je da dobijete dozvolu, organizujete uslove za ulazak na lokaciju i opremite objekt neophodnom opremom i materijala. Ako proizvodnju svih ovih uključenih inženjera, tehnologa i rukovodioca, a onda na gradilištu kuće, morat ćete sami da to uradite.

To sugeriše da pored pripreme cementa, pijeska, drobljenog kamena i ojačanja, kao i rovova i miksera betona, potrebno je pripremiti temelj na tlu - platformu ili rov za temelj.

Moraćete ručno ukloniti sve gradske površine sa gradilišta i iskoristiti drveće i grmlje koje raste tamo, koje se nalaze direktno u zoni zgrade ili iza nje, ali u neposrednoj blizini, koja ometa rad ili transport.

Takođe, potrebno je pripremiti duboku platformu za temelj (često se koristi za garaže) ili iskopati rov za traku, prema planiranom dizajnu zgrade. Dubina trake određuju karakteristike zemljišta (izlivanje, ne-pucanje i sl.), Kao i težina gornje strukture, širina trake zavisi od širine osnove ili zida i, zapravo, to će biti stopa potrošnje betona tokom betoniranja.

Drvo za monolitnu traku sa armaturnim kavezom

Za postavljanje betonske osnove, u svakom slučaju, potrebna je oplata, a kod kuće se pravi ili iz gotovih štitova ili od ploča, pričvršćujući ih različitim nosačima i stezaljkama. Pored toga, monolitne strukture, po pravilu, su ojačane - kod kuće.

U tu svrhu obično se koristi glatka i / ili ojačana ojačanja sa presekom od 8-14 mm. Tako za 5m3 konvencionalnim (ne-specijalnim) monolitnim strukturama će biti potrebna tona armature, a ispod ćemo dati tabelu:

Čelična šipka sa periodičnom profilom (mm) Težina je 1 m dužine (kg) Livenje u 1 toni armatura (m)
8 0,395 2531
10 0,617 1620
12 0,888 1126
14 1,21 826

Napomena Kalkulacije uzimaju u obzir masa celog okvira, odnosno horizontalne i vertikalne šipke.

Proporcije komponenti prema brendu i klasičnosti betona

Za gradnju sa niskim porastom, pravila betoniranja obično nude rješenje klase B22.5 ili B25 (M300 i M350), ali pored toga postoji mješavina zrna, tako da fine zrnastih rješenja nisu pogodna za sipanje temelja. Zbog toga je veća klasa betona, veća će biti ukupna frakcija.

Bez obzira na to gde je pripremljena betonska masa (u automatici, u betonskom mikseru ili u koritu sa lopatom), preporuka je da prvo premešate cement da napravite jednoobrazno mleko. Posle toga, dodajte potrebnu količinu peska, a nakon temeljnog mešanja, okretanje dolazi do granularnog agregata. Ako pratite ovaj niz, osobine snage betona se povećavaju gotovo tri puta.

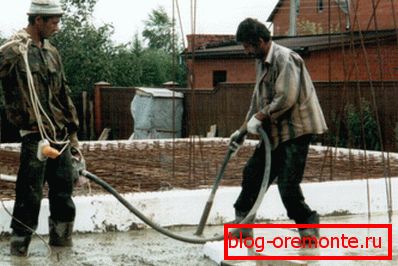

Koristeći podvodni vibrator prilikom polaganja betona

Bez obzira kada se betoniranje odvija - u jesen, proleće, zimu ili leto - u svakom slučaju, instalacija zahteva zbijanje, a to je najčešće način vibriranja sa potapanjem kluba. U tu svrhu najčešće se koriste električni vibratori, ali mogu da rade i od motora motora za baterije, dizalice ili karburatora - princip ostaje isti - amplituda oscilovanja konusa stvorena je pomoću fleksibilne osovine, koja je, zapravo, pokretana od strane tog ili tog motora.

Postoje i drugi načini za zaptivanje sveže mešavine - ovo je vibraciona ploča (tamping) i usisavanje, što se već može pripisati posebnim metodama postavljanja smeše. Međutim, bilo koji od ovih metoda koristi istu svrhu - eliminaciju pore (praznine) koje ostanu nakon isparavanja vlage iz rastvora.

Radite šavovi

Uređaj radnog sloja pri betoniranju preklapanja: 1) zid; 2) podrška; 3) pomoćni zrak; 4) glavnog zraka; 5) šav; 6) rastojanje između glavnih greda

Pri postavljanju velikih predmeta skoro nikada nije moguće izvršiti monolitne monolitne elemente, to jest, jer nije uvek moguće završiti instalaciju maltera. U takvim slučajevima se dešava: jedan deo setova smeše počinje, a drugi deo koji se povezuje sa njim nema dovoljno adhezije, pa je uređaj za hladno betoniranje najslabija tačka u dizajnu.

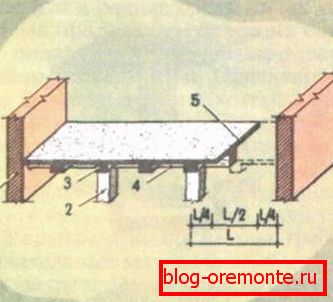

Ševovi u kolonama i okvirima zgrada: a) pod gornjem tavanicom; b) pod preklapanjem sa kapitulama; c) za kranske nosače; d) za polukramirane strukture; I, II, III) mesta za uređivanje šavovaRaspored šavova na podu: 1) ispuniti; 2) površinu šavova; 3) limiter; 4) klinovi

Prilikom instalacije različitih inženjerskih struktura kompleksne prirode, kao što su kolone, lukovi ili trezori, raspored radnih zglobova prilikom betovanja je moguć samo u onim mestima koja su predviđena planiranim projektom. Ovo se radi kako bi se osiguralo da je mehaničko opterećenje na takvim mestima minimalno, odnosno da pravac šiva treba da bude u pravcu u odnosu na os betonirane konstrukcije.

Specijalne metode

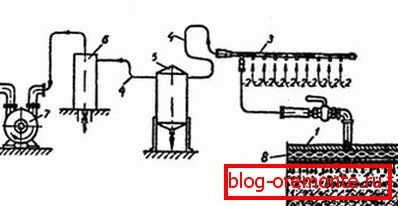

Usisavanje: 1) vakuumski štit; 2) povezivanje creva za usisavanje; 3) kolektor; 4) autoput; 5) skladištenje mobilnih voda; 6) stacionarno skladištenje vode; 7) vakuum pumpa; 8) usisna šupljina
  • Ova metoda se sastoji u uklanjanju iz već zapuštenog betona do 10% -25% blokirane vode koristeći vakuumske štitove, što poboljšava dva indikatora odjednom. Prvo, ubrzava očvršćavanje smeše (manje vremena se troši na isparavanje vlage u rastvoru), a drugo, povećava gustinu monolita, jer se pojavi skupljanje (pore se zatvara).
Metoda MET: 1) VPT (vertikalno pokretna cijev); 2) oplata; 3) položeno rešenje
  • U slučajevima kada nije moguće izvršiti rad na preusmeravanju vode sa gradilišta (mostovi stubova, brana), koristi se podvodni beton, a najčešće je to VPT metoda - vertikalno kretanje cijevi. Suština ove metode je sledeća: temelj donjih armirano-betonskih konstrukcija postavlja se na dno rezervoara, a za njih cev koja se sastoji od sekcija pada gotovo vertikalno. Donji deo je opremljen ventilom, koji reguliše operator odozgo (kako ne bi dobijala vodu), a levak je ugrađen u gornjem dijelu da bi primio beton.
  • Rešenje se izlazi u cev dok se potpuno ne popuni, a zatim se ventil otvori i smeša popunjava oplatu pod pritiskom, koji se iznad ivica donjeg dela cijevi (visina lifta zavisi od visine kolone vode). Cev se postepeno podiže, uklanja višak delova odozgo i tako dalje sve dok se ne postavi dovoljna količina monolita.
BP metod: 4) transportna cev; 5) skiciranje kamena; 6) zaštitni rudnik; 7) rešenje je ispunilo plan
  • Postoji i podvodna betoniranja pomoću metode BP - metode uzlaznog rješenja, gdje se primjenjuje napredni kamen od kamena, na područje ograđeno oplacivanjem. U ovom skiciranju čelične cevi su spuštene, kroz koje se smeša napaja pod pritiskom, međutim, isti procesi već se ovde odvijaju kao u procesu VPT.

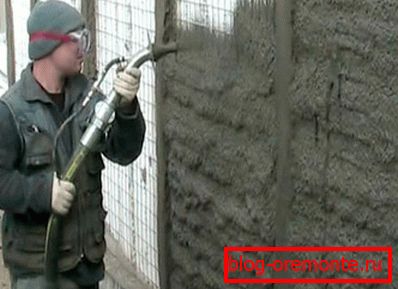

Torketeering. Fotografija

Пояснение. Понятие «торкретирование» происходит от существительного «торкрет», что означает цементно-песочную смесь.

  • Ova metoda najčešće se koristi za jačanje tankih homogenih struktura (kupole, lukovi, trezori), kao i za uklanjanje različitih mehaničkih defekata i za monolitne šavove. Торкрет наносится на поверхность с помощью сжатого воздуха и специального оборудования - частицы смеси развивают скорость до 100м в секунду, что делает покрытие достаточно плотным. Недостаток данного метода состоит в том, что часть материала не удерживается на поверхности - просто отскакивает от неё, поэтому, такие потери называют «отскоком».

Betoniranje u zimskom periodu

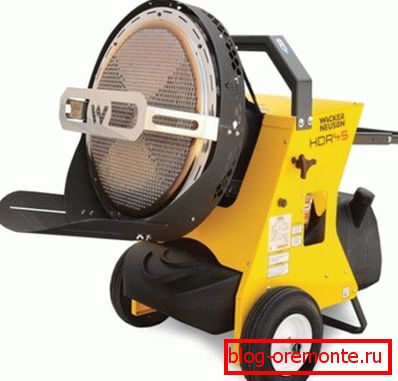

Infracrveni dizel gorionik

Da bi se ispunili rokovi postavljeni projektom, betoniranje se vrši u hladnoj sezoni, odnosno u ovom slučaju podrazumevamo proces koji se vrši na temperaturama vazduha od -5 ° C do -50 ° C uz pomoć veštačkog zagrevanja. Jedan od načina je da se beton ugreje pomoću infracrvenog grijača - metoda je prilično pogodna, naročito zato što u tom procesu ne morate ukloniti oplatu - štitovi nisu prepreka za IR zračenje.

Thermomat

Takođe u električnim termomima koji koriste hladnoće, koji jednostavno pokrivaju cijeli monolit 3-4 dana. Ali takvo grejanje je ograničeno, jer je pogodno samo za horizontalne strukture.

Grejna oplata

Za zagrevanje zidova veoma je pogodno koristiti toplu oplatu, gde se grejni elementi nalaze direktno na pločama i u slučaju njihovog otkaza, se lako uklanjaju radi zamjene. Uprkos svim udobnostima grejnih okova, on ima značajan problem - to je njegova visoka cena.

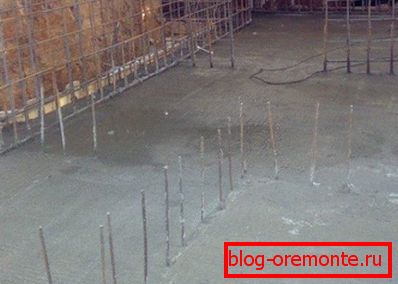

Grejanje elektrodama

Za vertikalne strukture, smešu zagrevaju i elektrode, koje su napravljene od armature debljine od 8 mm do 14 mm. Oni su vertikalno zaglavljeni u rastvoru na udaljenosti od 80-100 cm jedan od drugog i služe kao anode. Zagrijavanje se dešava na račun blokirane vode koja se nalazi u betonu. Metoda je pogodna, ali prilično skupa, jer zahteva puno potrošnje energije.

Metoda polaganja PNSV

Najčešće se za električno grijanje betona koristi PNSV (Čelik za grejanje na čeličnom vinilu), koji se postavlja u unutrašnjost sipane strukture. Snaga se snabdeva pomoću step-down transformatora, a kod kuće kao aparat se koristi aparat za zavarivanje.

Zaključak

Svaka betonizacija teritorije, arhitektonskih struktura i drugih struktura uvek ima svoje specifičnosti, u zavisnosti od spoljnih faktora i uslova budućeg operativnog opterećenja. Ipak, za svaku od metoda postoje određena pravila koja su regulisana državnim standardima i kodovima i propisima za izgradnju koji vam omogućavaju stvaranje čvrstog monolita za dugotrajnu upotrebu.
